Program FSRU część lądowa (onshore)
Program FSRU w części lądowej zakłada budowę gazociągu od Gdańska do Gustorzyna o długości ok. 250 kilometrów, który umożliwi przesył zregazyfikowanego gazu ziemnego z Terminalu FSRU w Zatoce Gdańskiej do Krajowego Systemu Przesyłowego i odbiorców w całym kraju.
Gazociąg Gdańsk – Gustorzyn realizowany jest na trzech odcinkach tj:
W 2023 roku zakończono etap prac projektowych dla wszystkich trzech gazociągów i uzyskano decyzje administracyjne, w tym pozwolenia na budowę. W pierwszej połowie 2024 roku uruchomione zostały postępowania przetargowe na wybór wykonawców: robót budowlanych, nadzoru inwestorskiego oraz dostawców rur i armatury. Z wyłonionymi wykonawcami zawarto kontrakty.

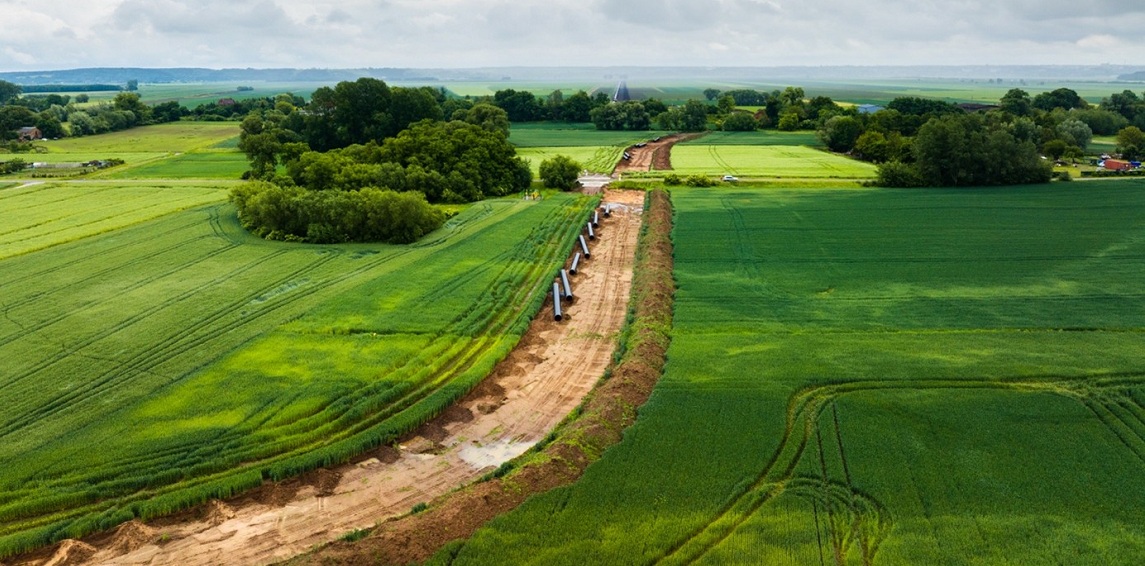

Prace przygotowawcze rozpoczęto pod koniec 2024 r. a roboty budowlane rozpoczęły się na początku 2025 r. Zakończenie Programu FSRU w części lądowej planowane jest do końca 2026 r.
Współfinansowanie budowy gazociągu Gdańsk – Gustorzyn z funduszy UE
13 czerwca 2025 r. GAZ - SYSTEM podpisał umowę pożyczki z Bankiem Gospodarstwa Krajowego na budowę części lądowej Programu FSRU tj. gazociągu Gdańsk – Gustorzyn. Pożyczka finansowana jest z Krajowego Planu Odbudowy i Zwiększania Odporności. Celem wsparcia jest rozbudowa infrastruktury przesyłowej, zwiększenie bezpieczeństwa energetycznego kraju, poprawa jakości życia społeczeństwa oraz zwiększenie odporności gospodarki po kryzysie wywołanym pandemią. Kwota udzielonej pożyczki wynosi 2,2 mld zł.
Gazociąg Gdańsk – Gustorzyn realizowany jest na trzech odcinkach tj:
- Kolnik – Gdańsk o długości ok. 34 km,
- Gardeja – Kolnik o długości ok. 88 km,
- Gustorzyn – Gardeja o długości ok. 128 km.
W 2023 roku zakończono etap prac projektowych dla wszystkich trzech gazociągów i uzyskano decyzje administracyjne, w tym pozwolenia na budowę. W pierwszej połowie 2024 roku uruchomione zostały postępowania przetargowe na wybór wykonawców: robót budowlanych, nadzoru inwestorskiego oraz dostawców rur i armatury. Z wyłonionymi wykonawcami zawarto kontrakty.Prace przygotowawcze rozpoczęto pod koniec 2024 r. a roboty budowlane rozpoczęły się na początku 2025 r. Zakończenie Programu FSRU w części lądowej planowane jest do końca 2026 r.
Współfinansowanie budowy gazociągu Gdańsk – Gustorzyn z funduszy UE
13 czerwca 2025 r. GAZ - SYSTEM podpisał umowę pożyczki z Bankiem Gospodarstwa Krajowego na budowę części lądowej Programu FSRU tj. gazociągu Gdańsk – Gustorzyn. Pożyczka finansowana jest z Krajowego Planu Odbudowy i Zwiększania Odporności. Celem wsparcia jest rozbudowa infrastruktury przesyłowej, zwiększenie bezpieczeństwa energetycznego kraju, poprawa jakości życia społeczeństwa oraz zwiększenie odporności gospodarki po kryzysie wywołanym pandemią. Kwota udzielonej pożyczki wynosi 2,2 mld zł.
