Planowane prace modernizacyjne na połączeniu międzysystemowym Polska – Ukraina

W dniach 20–25 października 2025 r. planowane są prace modernizacyjne w punkcie GCP GAZ-SYSTEM/UA TSO. Ich celem jest poprawa uwarunkowań przesyłowych na połączeniu międzysystemowym Polska–Ukraina, a tym samym wzmocnienie bezpieczeństwa energetycznego Ukrainy. Prace spowodują ograniczoną dostępność przepustowości w tym punkcie.
W związku z ograniczoną dostępnością przepustowości w czasie prac zachęcamy uczestników rynku do zaplanowania rezerwacji przepustowości w produktach dobowych oraz dokonywania nominacji z wyprzedzeniem w wyższych ilościach - w produktach dobowych, w dniach przypadających przed 20 października oraz po 25 października 2025 r. Pozwoli to zapewnić optymalny poziom przesyłu w kierunku Ukrainy.

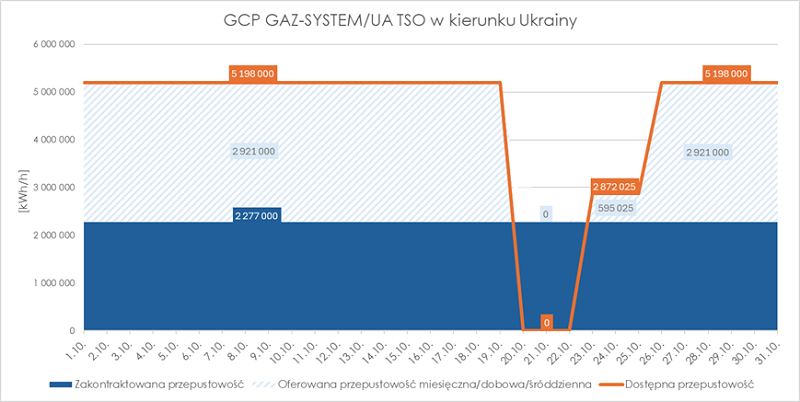

Dodatkowo informujemy, że w najbliższy poniedziałek, 15 września br. zaoferowane zostaną na październik 2025 r. produkty miesięczne dla dostępnej niezakontraktowanej przepustowości wynoszące 2 921 000 kWh/h przy czym zwracamy uwagę, że w trakcie prac modernizacyjnych możliwość fizycznego przesyłu gazu wynosić będzie odpowiednio:
- 2025-10-20 (06:00 UTC) -2025-10-23 (06:00 UTC) – 0 kWh/h (UMM)
- 2025-10-23 (06:00 UTC)- 2025-10-25 (06:00 UTC) – 2 872 025 kWh/h (UMM)

Ścisła współpraca uczestników rynku z operatorami w zakresie rezerwacji przepustowości na październik 2025 roku - zarówno w okresie poprzedzającym, jak i następującym po planowanej modernizacji - umożliwi zapewnienie ciągłości dostaw gazu w kierunku Ukrainy, w ilościach odpowiadających bieżącemu zapotrzebowaniu rynku oraz potrzebom związanym z napełnianiem magazynów gazu w Ukrainie.
